作为国家 “十四五” 电力发展规划项目及自治区重点工程,塔额 750 千伏输变电工程正紧锣密鼓推进,目前总体施工进度已超七成,新建变电站顺利进入验收消缺关键阶段,冬季施工 “攻坚战” 全面打响。

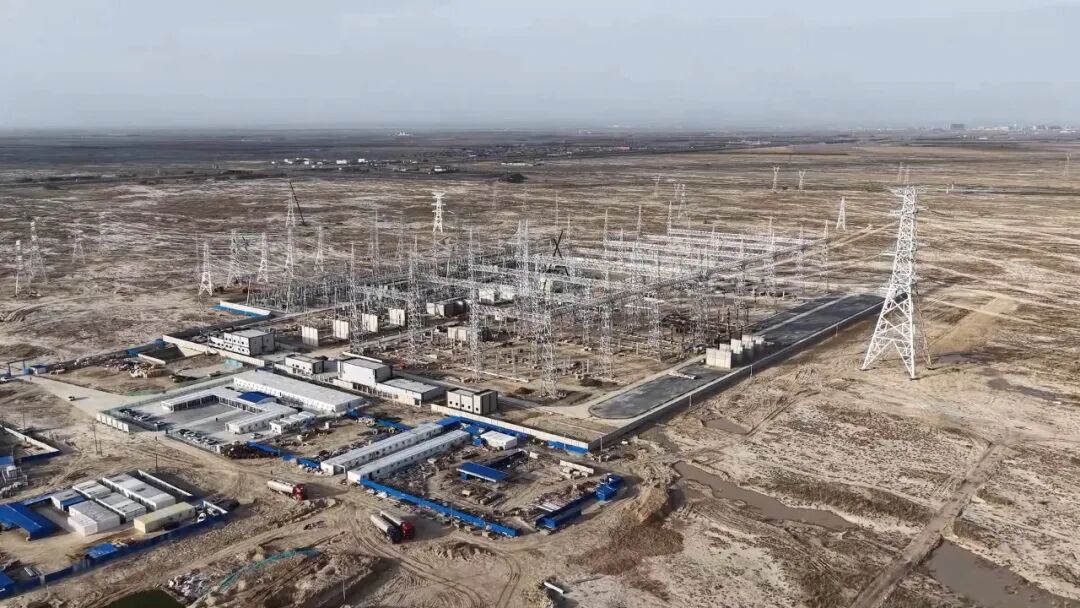

变电站全景图。塔城地区融媒体中心通讯员许晓庆摄

临冬时节寒意渐深,但工程建设现场始终保持火热推进态势。11月初,记者在施工现场看到,吊车轰鸣作业,工作人员各司其职,正在进行设备及导线安装等作业,并对关键部位的螺栓紧固情况逐一检查,以精细化施工保障工程质量。

截至发稿,该工程总体施工已完成72.3%,其中土建进行了83.5%,电气进度为66.4%,调试完成了40%,各作业环节衔接顺畅,项目的安全、质量、进度可控在控。

据了解,塔额750千伏输变电工程始于塔城地区塔额750千伏变电站,终于克拉玛依市克拉玛依750千伏变电站。其建设内容包括主变容量300万千伏安,新建线路280千米以及铁塔677基,动态投资21.94亿元,计划于2026年10月整体投运。工程建成后,超高压电网将延伸至新能源富集的塔额盆地,有效提升塔城中西部电网的供电能力与安全稳定水平。

时隔半月,工程建设再迎关键节点。11月17日,塔额750千伏新建变电站施工现场一派繁忙景象,新疆送变电公司员工坚守岗位,按既定计划有序推进各项施工任务,以实干打响冬季施工“攻坚战”。

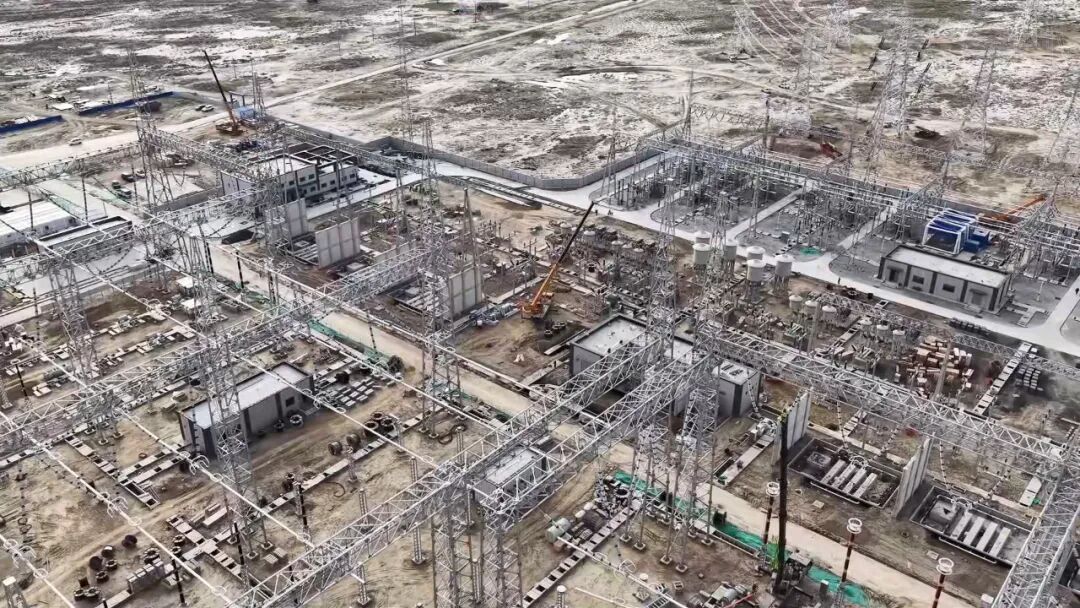

塔额750千伏变电站。塔城地区融媒体中心通讯员许晓庆摄

作为区域重点电力工程,塔额750千伏变电站新建项目于4月正式开工,目前已顺利进入验收及消缺关键阶段。此前,工程220千伏耐压试验一次性成功,为后续调试工作有序开展及220千伏区域顺利投运筑牢坚实基础。工程投运后,将显著提升塔城地区电力负荷承载能力,有效破解当地新能源项目并网送出瓶颈,为区域经济社会发展提供可靠电力保障。
