油画塔城·看项目 | 管网升级惠民生 光伏发电添绿能
塔城各地项目建设正酣。额敏县供水管网改造进入收官阶段,乌苏市光伏项目全速推进。一项项重点工程,正将民生愿景变为幸福实景,将绿色蓝图化为发展动能。
额敏县全力冲刺2024年供水基础设施建设项目
7月24日,额敏县2024年供水基础设施建设项目施工现场一派热火朝天的繁忙景象:各类工程机械有序运转,施工人员正全力推进主管网与分支管网连接阀门井开挖、主管网对接等核心工序。

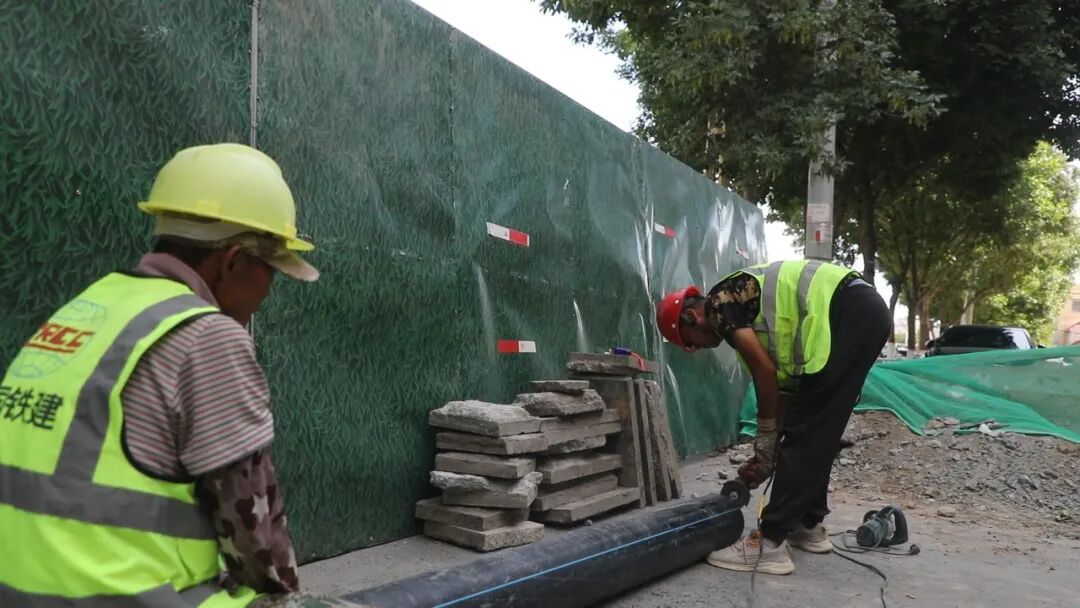

施工现场。
额敏县2024年供水基础设施建设项目总投资3000万元,其中2024年到位中央预算内资金1800万元,2025年到位专项债券资金1000万元,项目主要实施6公里供水管网改建工程,同步配套建设排气阀、远传压力表等标准化附属设施,从硬件层面系统性升级城区供水保障能力。
据项目施工负责人殷齐通介绍,当前项目整体进度已完成总工程量的80%,累计完成5.5公里主管道安装作业。施工团队正抢抓当前施工黄金期,计划在8月底前完成全部剩余管道铺设工作,同步压茬推进路面恢复、管道井连接等配套工序,为9月底全面竣工筑牢基础。

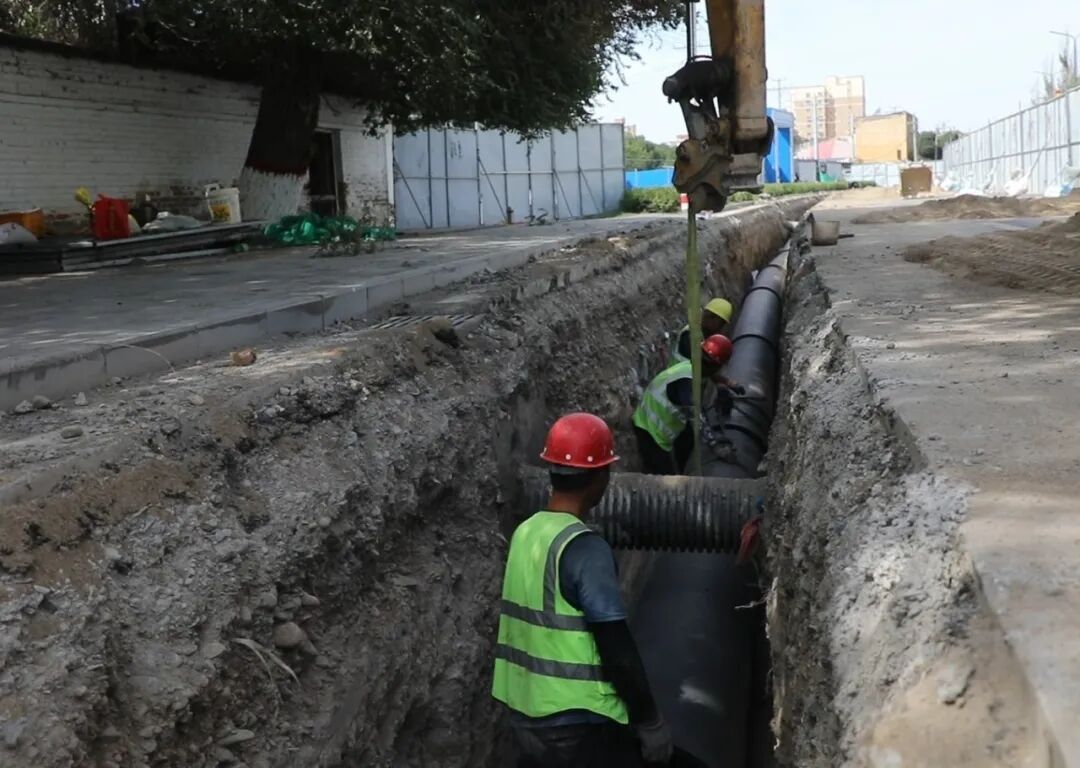

施工现场。
项目投用后,将直接覆盖额敏县北片区6个社区、1个行政村、10个居民小区及沿线商铺,有效解决长期困扰该区域的管网老化漏水、高层水压不足等痛点问题,全面提升居民饮用水安全保障水平,补齐城市供水基础设施短板。
乌苏市100万千瓦光伏发电项目加速建设
眼下,总投资27.28亿元的乌苏市100万千瓦光伏发电项目正抢抓施工黄金期,全速推进工程建设。作为北疆大型清洁能源标杆工程,项目预计2027年6月竣工并网,为区域能源转型注入强劲绿色动能。

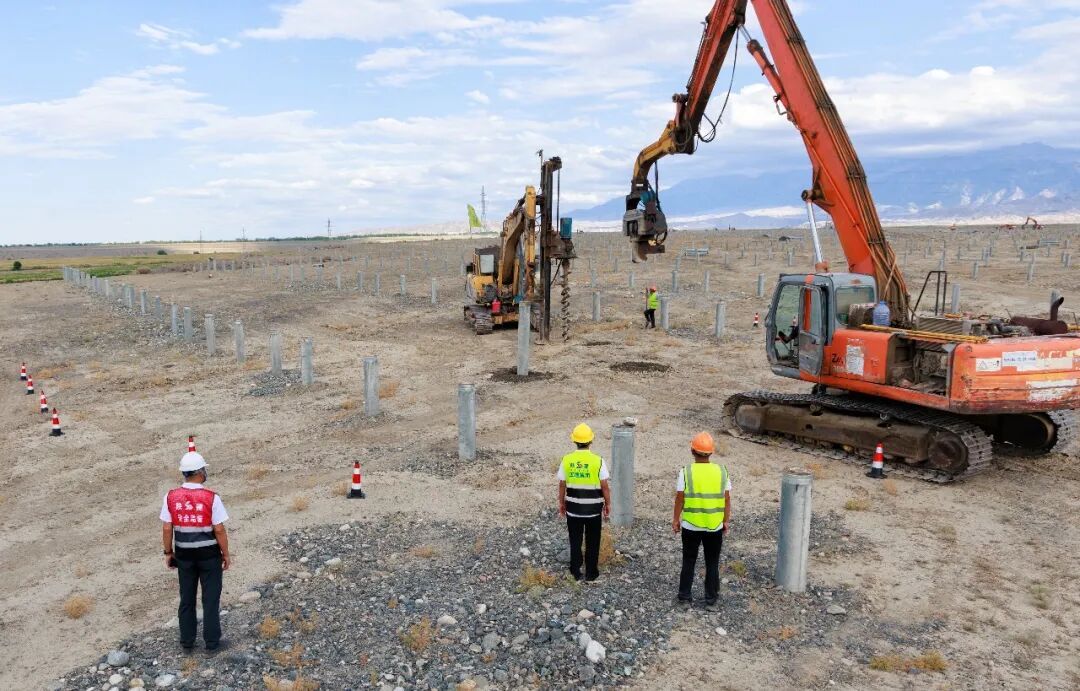

施工现场。
作为北疆山地光伏标杆工程,该项目选址经过多轮科学论证,落地乌苏市山前优质光资源区,区域年水平面总辐射达1442.4千瓦时/平方米,太阳能资源禀赋优越。

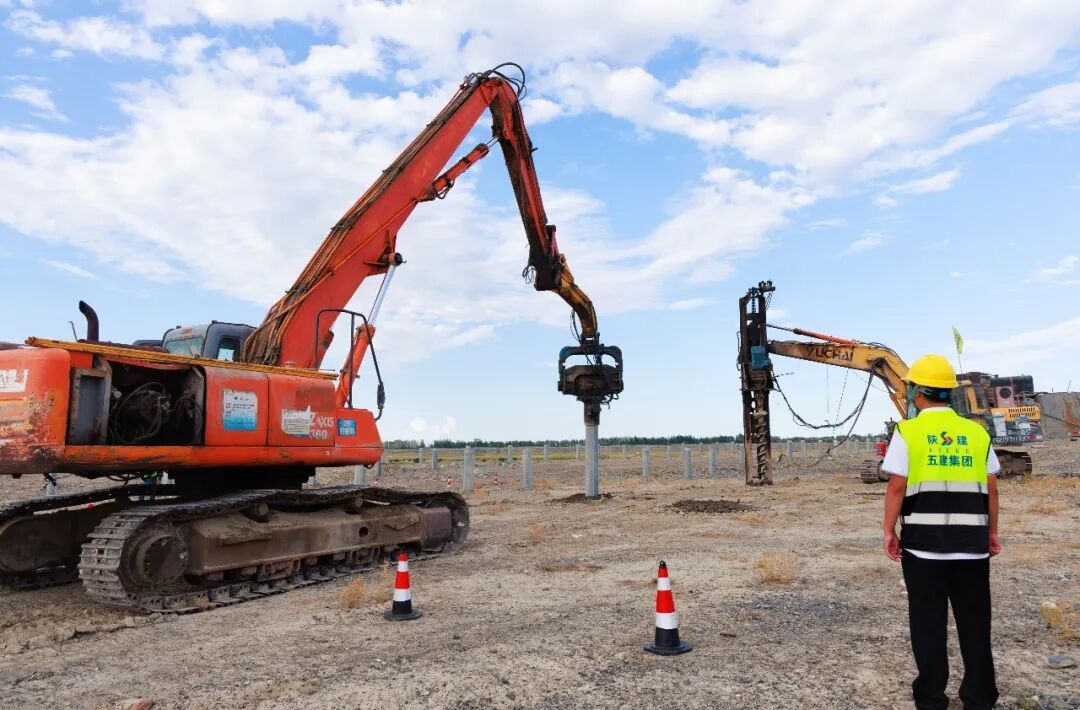

施工现场。
据了解,乌苏市100万千瓦光伏发电项目由陕西建工第五建设集团有限公司承建,项目占地面积3万余亩,总投资27.28亿元,规划交流并网额定容量1000兆瓦,直流侧装机规模1074.938兆瓦峰值,配套新建一座220千伏升压站,建成后年均提供15.5亿千瓦时清洁电力,可进一步填补乌苏本地绿电缺口、优化区域能源结构。
陕西建工第五建设集团有限公司城市更新公司副经理王一博说:“项目建设期间可提供2000余个临时就业岗位,长期运维将持续吸纳当地农牧民稳定就业。同步推进乡村道路等配套完善,修复山前生态、减少碳排放,带动光伏文旅融合发展,实现经济效益、民生改善、生态保护与社会效益有机统一。”
