塔城地区融媒体中心讯 (记者王高升报道)5月20日,记者在塔额750千伏输变电工程施工现场看到,机器轰鸣、人头攒动,多个作业面施工齐头并进、高效推进。

塔额750千伏输变电工程项目占地211亩,总投资23亿元。计划新建750千伏变电站1座,建设2台容量为150万千伏安的主变,建设750千伏线路2回,总长度2x142千米。

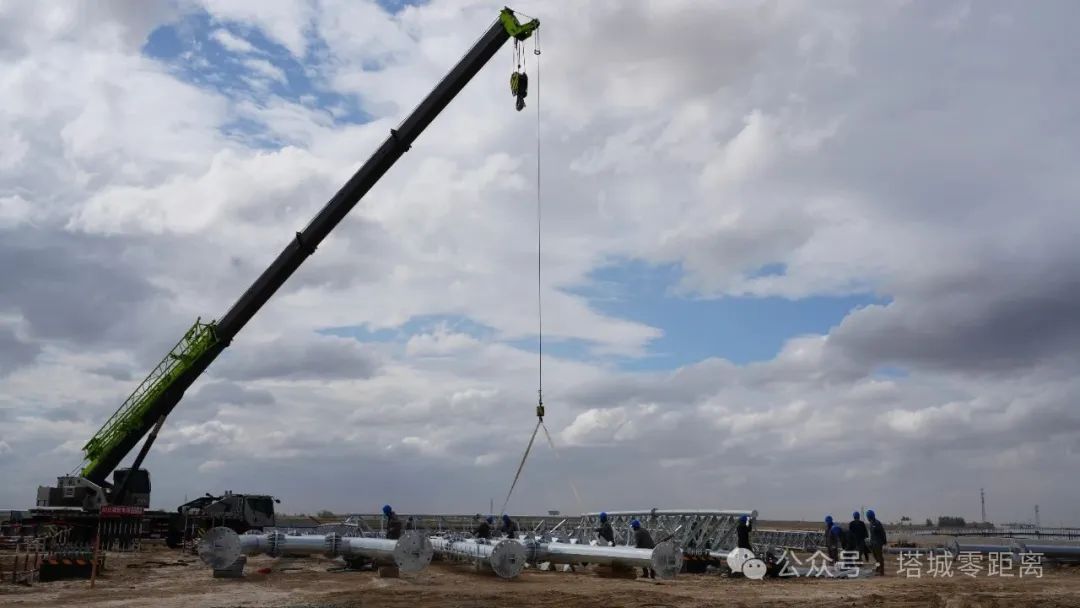

设备组件吊卸。塔城地区融媒体中心记者王高升摄

项目于4月19日开工建设。目前,750千伏36座构架基础浇筑全部完成,108个支架基础开挖6个、垫层浇筑完成6个,钢筋绑扎6个。220千伏44个基础全部浇筑,158个支架基础72个开挖,垫层浇筑72个,钢筋绑扎72个,浇筑完成18个。

同时,完成主控楼地梁浇筑,完成室内地下构筑物钢筋绑扎、模板安装、盘扣式脚手架搭设。3600米站外水源管沟开挖1400米,水管熔焊敷设1260米等。

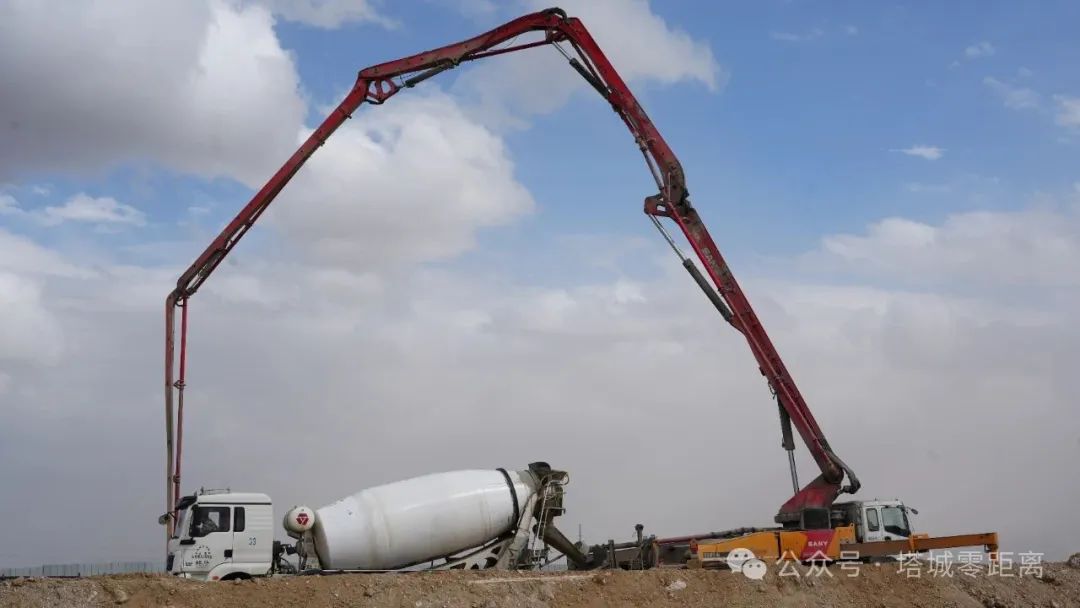

围墙地基浇筑。塔城地区融媒体中心记者王高升摄

项目经理甘星说:“目前,变电站土建已完成工程总量的20%,项目施工正在按既定进度高效推进,力争早日完工并顺利实现送电。”

据了解,工程项目建成投运后,塔额750千伏变电站将通过两回750千伏线路接入克拉玛依750千伏变电站,为塔城地区绿电外送提供重要支撑,对北疆远期新能源发展具有重要意义。
