追风逐梦!看托里打造新能源高地
初夏的“老风口”,在蓝天白云下,一台台风机迎风旋转,风机下面成群的牛羊,在绿茵茵的草场悠闲漫步,构成了一幅立体和谐的美丽画卷。
今年是“十四五”规划的收官之年,也是“十五五”规划布局之年。托里县以风力发电为主的新能源产业迎来跨越式发展,成为2025年塔城地区实现新能源发电突破1000千瓦既定目标的“排头兵”和“主阵地”。
2023年6月23日并网发电的华能塔城老风口风电项目总投资3.4亿元,建成一座总规模3×240兆伏安的220千伏汇集站,装机容量5万千瓦,建设8台单机6.25兆瓦的大型风力发电机组。
目前,华能塔城老风口风电项目已并网发电10.5亿度,实现产值3500万元,上缴利税近500万元。每年节省标准煤39万吨,减排二氧化碳近百吨。

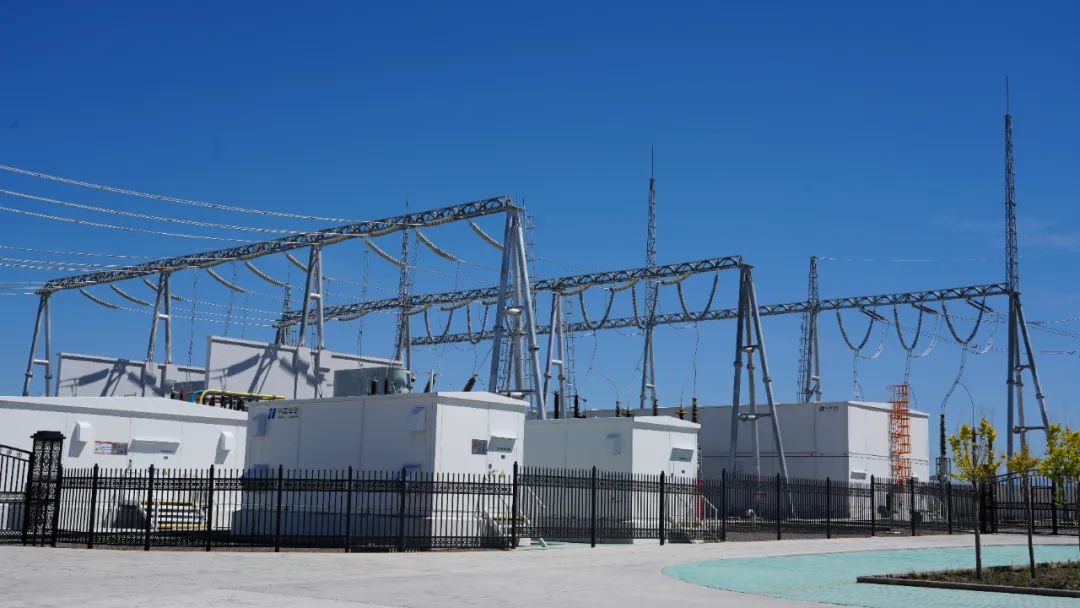

投运的输变电设备。塔城地区融媒体中心记者王高升摄
近年来,托里县充分利用丰富的风能资源,加大资源优势转化力度,深耕风能,持续发展新能源产业。目前已初具规模,占到了全地区的“半壁江山”。
据了解,到目前已建成投运风力发电企业9家,发电总装机140千万。在建风力发电项目8个,建成投运后发电总装机达到536千瓦,预计总投资205.4亿元。
2025年,华能塔城地区托里县50万千瓦风电项目启动,该项目总投资19.59亿元,计划新建50台单机容量为10兆瓦的风力发电机组,110千伏升压站接入国电投220千伏汇集站送出25万千瓦,并配建5万千瓦时和10万千瓦时储能及附属设施。

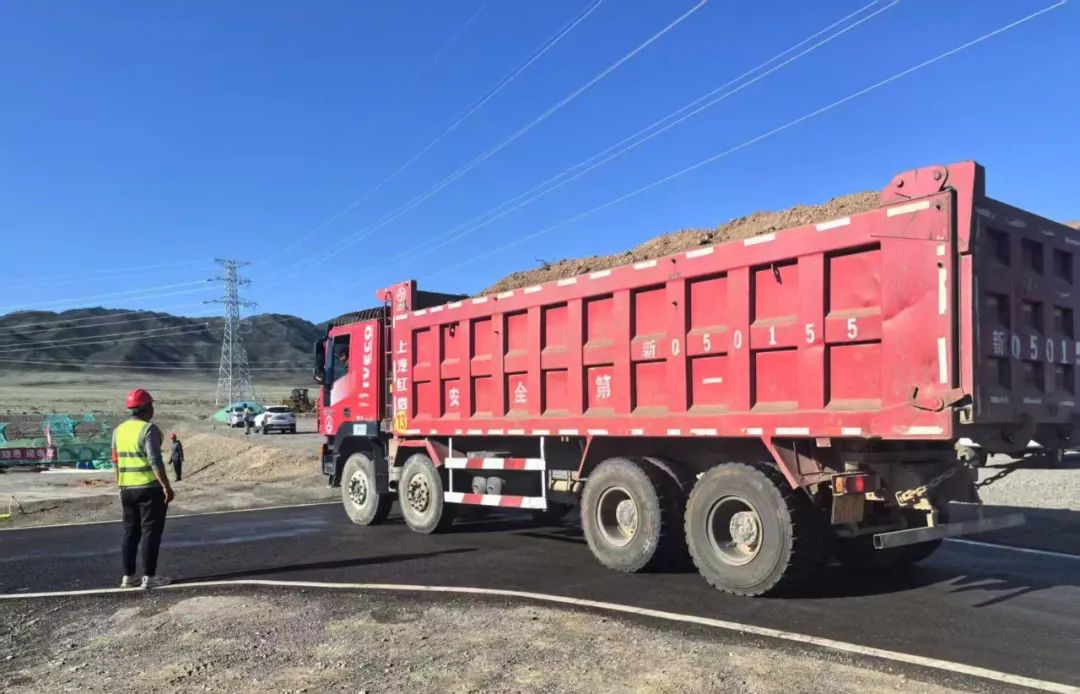

综合用房基础回填。通讯员潘强提供
项目经理潘强介绍,今年4月项目开工建设。目前,已完成风机基座开挖6个、110千伏升压站和220千伏扩建区场坪和围墙基础开挖、综合用房主体混凝土浇筑等。预计今年10月中旬并网发电。
金风科技国创中心塔城地区托里县80万千瓦实验风电场项目是续建项目,总投资27.4亿元。
该项目计划安装45台千瓦、24台9.1千瓦、21台6.25千瓦,共90台风电机组;35千伏地埋集电线路41回,新建1座220千伏升压汇集站及1座110千伏升压站,两个变电站通过110千伏架空联络线路连接,220kV升压汇集站以1回220千伏线路接入塔额750千伏变电站。
金风科技国创中心塔城地区托里县80万千瓦实验风电场项目2024年7月开工建设。已完成进场道路87.18公里,风机基础浇筑完成34基等。到场风机设备包括锚栓87套、塔筒1套、机舱7套、传动链10套、叶轮7套、叶片3套;电缆150公里等。
目前,正在进行剩余风机基础开挖、锚栓安装、钢筋绑扎、模板安装、混凝土浇筑及35kV集电线路施工等,以及220千伏和110千伏升压站的主体结构、研发综合大楼和110千伏联络线路地基与基础施工。

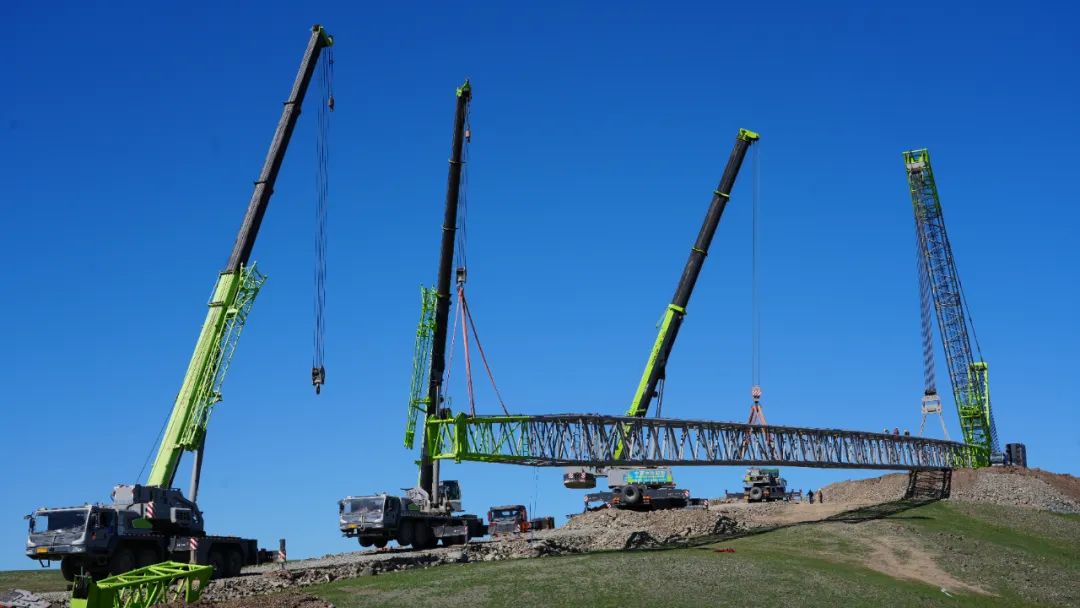

发电设备组件吊装。塔城地区融媒体中心记者王高升摄
项目经理李胜杰说:“5月20日已开始首台风机吊装,预计6月中旬完成升压站的土建,9月30日完成风机的吊装调试及升压站安装在和调试具备倒送电条件,10月15日完成并网发电。”
投产后,预计年上网发电量约21.84亿度,每年可节约标准煤约65.7万吨,减少二氧化碳排放量约180万吨。
今年,托里县在建的风力发电项目还有国家电投塔城25万千瓦/100万千瓦时储能配套100万千瓦风电项目、三一重能塔城50万千瓦风电项目、申能新疆塔城托里县135万千瓦风电项目、华能塔城托里县玛依塔斯50万千瓦风电项目、塔城地区托里县天润50万千瓦风电项目和鹏博士塔城地区托里县数智产业园配套新能源项目。
托里县发改委党组书记王磊说:“今年,我们以‘实干争先年’为契机,以时不我待、勇于担当的精神,加大了落地风电项目全过程、全方位服务保障力度,确保项目早开工、早建设、早投运,全力打造新能源产业高地,为地区经济社会高质量发展注入了新动能,增添了新活力。”
